GWP Biogáz – Felpéc – MWM Deutz főtengelycsere

Projekt idővonal

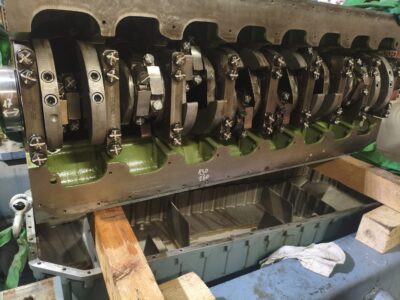

A biogáz erőmű a meghibásodott főtengely miatt üzemképtelenné vált. A fő feladat a sérült főtengely cseréje, valamint egy új típusú torziós rezgéscsillapító felszerelése volt a megrendelő telephelyén, a felpéci biogáz erőműben.

A gondos projekttervezésnek és kollégáink felkészültségének köszönhetően a tengely cseréje és a generátor-egység újbóli üzembe helyezése két héten belül sikeresen megtörtént.

Projekt részletei és mérései

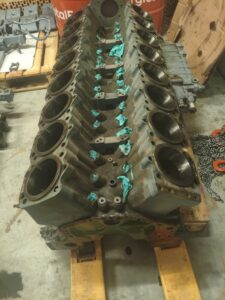

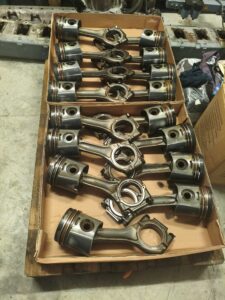

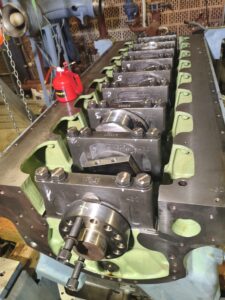

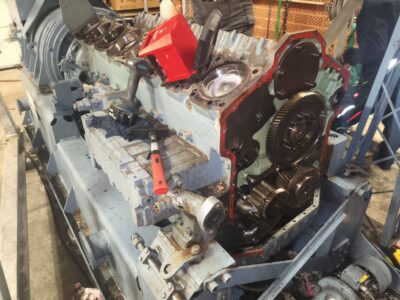

A feladat a projekt teljes időtartama alatt a PIE kezében volt: a vizsgálattól kezdve a mechanikai és elektromos szétszerelésen, majd az összeszerelésen át egészen a végső bejáratásig.

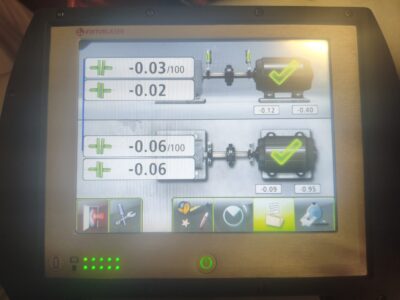

Az összeszerelési folyamat során – ahogy azt mindig tesszük – kiemelt figyelmet fordítottunk minden mechanikai mérésre, hogy elkerüljük az esetleges meglepetéseket. Az első indítás előtt modern lézeres mérőeszközünkkel bemértük és beállítottuk a generátor és a motor tengelybeállítását. Emellett sikeresen elvégeztük az összes szenzor- és biztonsági tesztet is.

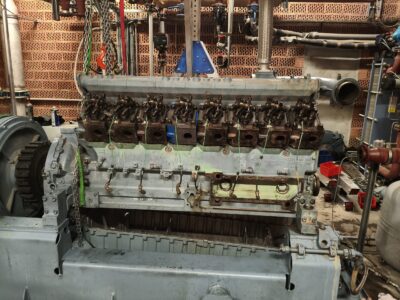

Első füst

A motor melegüzemi tesztjeit minden területről (mechanikai, villamos és automatizálási oldalról) kiemelt figyelemmel indítottuk el.

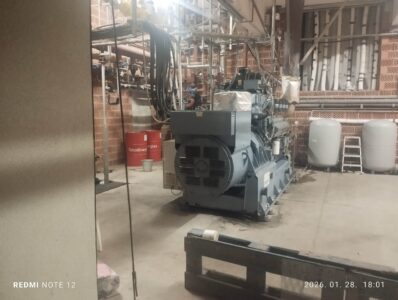

A melegüzemi tesztek és a bejáratás minden váratlan meghibásodás nélkül zajlottak le, a motort a saját protokollunk szerint indítottuk és terheltük. A sikeres próbaüzemet követően a biogáz erőművet visszaadhattuk a normál üzemeltetésre, és egy újabb elégedett ügyfelet köszönthettünk.
